Istniejący budynek jest parterowy, niepodpiwniczony, częściowo murowany z dachem o konstrukcji nośnej drewnianej. Większa część budynku jest drewniana z więźbową konstrukcją dachu.

Istniejące ściany budynku drewnianego zostaną zastąpione nowymi ścianami murowanymi z cegły pustakowej, wewnętrzne ściany działowe wykonane zostaną z płyt gipsowo-kartonowych. W ramach budowy zostanie wykonana rozbudowa. Dobudowany będzie magazyn i taras. Proponuje się, aby dobudówka była murowana, wykonana z pustaków gazobetonowych, zadaszona drewnianą więźbą. Pokrycie dachu stanowi blacha na łatę.

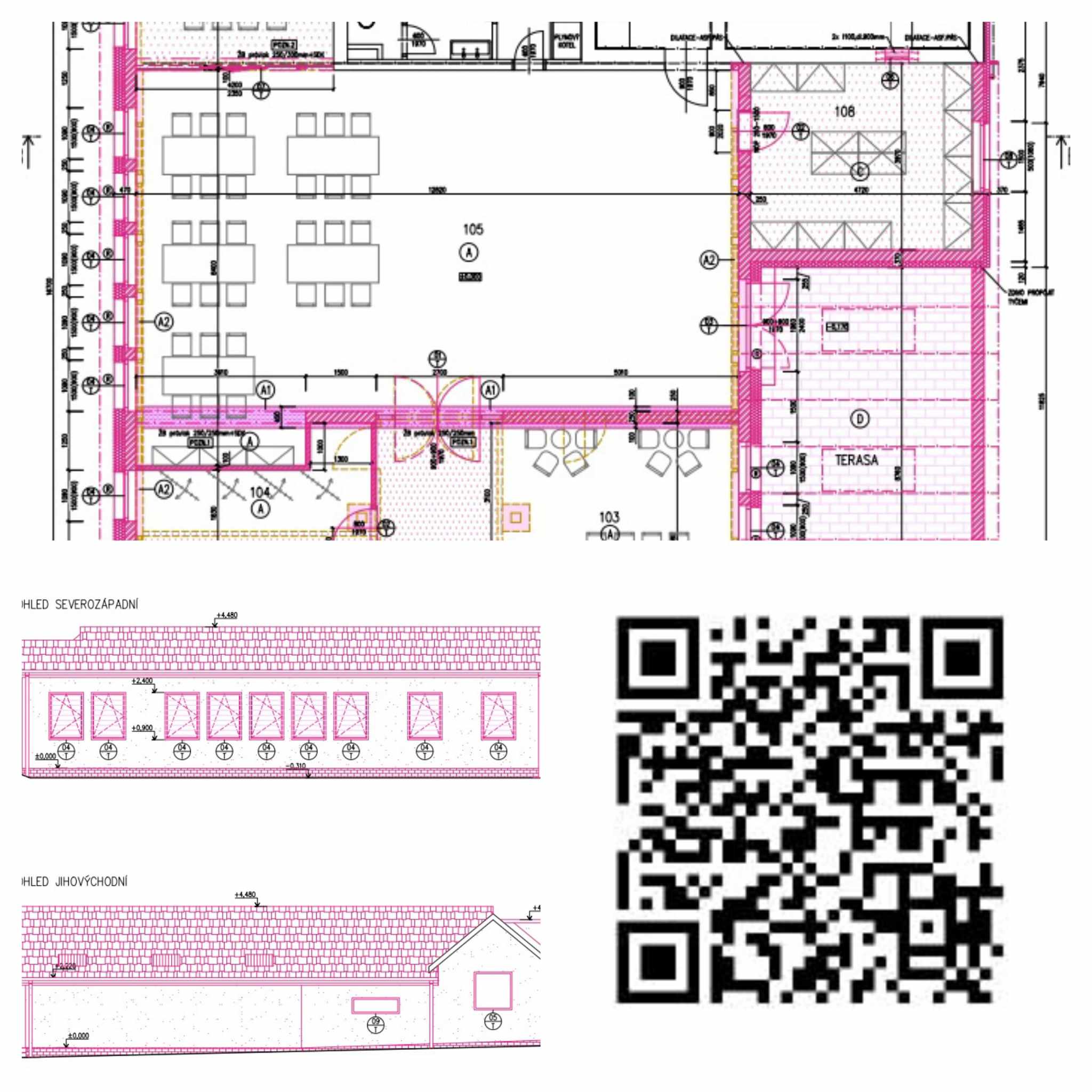

Układ budynku zostanie w zasadzie zachowany, zmieni się jedynie wielkość poszczególnych pomieszczeń. Za wejściem zaprojektowano przedsionek, który został zmniejszony do jednej trzeciej w stosunku do pierwotnego. Z wiatrołapu jest wejście do biura, które pozostanie w obecnej lokalizacji. Ponadto z przedsionka zapewnione jest wejście do baru, który został powiększony w związku ze zmniejszonym przedsionkiem. Z baru jest następnie dostęp do oddzielnej szatni, a potem do sali głównej Z sali głównej znajduje się z prawej strony nowo zaprojektowane wejście do salki bankietowej (po lewej stronie). Na prawo od sali znajduje się nowo zaprojektowane wejście na zadaszony taras, a następnie wejście do nowego pomieszczenia magazynowego. Pozostałe części budynku (kuchnia, sanitariaty) są bez zmian układu.

Dach istniejącego budynku nad nawą główną jest widocznie zdeformowany. Budynek wymaga już gruntownej przebudowy powłoki obwodowej.

Prace remontowe nie powinny ograniczyć organizacji imprez wewnątrz Domu Polskiego w czasie trwania prac.

Planowane prace na podstawie kosztorysu narazie rozdzielamy do 3. etapów.O ile nam się uda uzyskać środki finansowe, to połączymy niektóre etapy i wykonamy więcej robót.

W trakcie 1. etapu remontu planujemy zrobić wykopy wokół budynku Domu PZKO, trzeba powywozić gruzy z wykopów (przemieszczanie materiału), następnie trzeba wykonać izolacje przeciwwilgociowe, zrobić fundamenty pod ściany obwodowe budynku, na których w przyszłości będzie osadzony dach. Następnie dojdzie do kotwienia nowego fundamentu do istniejącej konstrukcji stalo – betonowej.

Wybudujemy też nowe schody wejściowe ze stali i betonu.

W nowe ściany zaprawimy 3 drzwi i 13 okien 3-szybowych plastikowych z parapetami i zewnętrznymi roletami elektrycznymi.

Wybudujemy nowe pomieszczenie włącznie z fundamentami i podwieszonym sufitem /rozbudowa Domu PZKO/, w którym będziemy mieć magazyn inwentarza.

W następnym etapie remontu trzeba zdjąć dach, wyburzyć pierwotne „drewniane“ ściany i dach osadzić na nowych murowanych ścianach. Potem też dojdą prace wewnątrz budynku – zmiana usytuowania ścianek itp. I na tym etapie będzie działalność Koła ograniczona, ale to w przyszłości.
